PROJECT UPDATE
CPCCホームページ記載の外部発表実績
PROJECT SCHEDULE
1st Stage gate | 2st Stage gate | ||||||||||
2022 | 2023 | 2024 | 2025 | 2026 | 2027 | 2028 | 2029 | 2030 | 2031… | ||

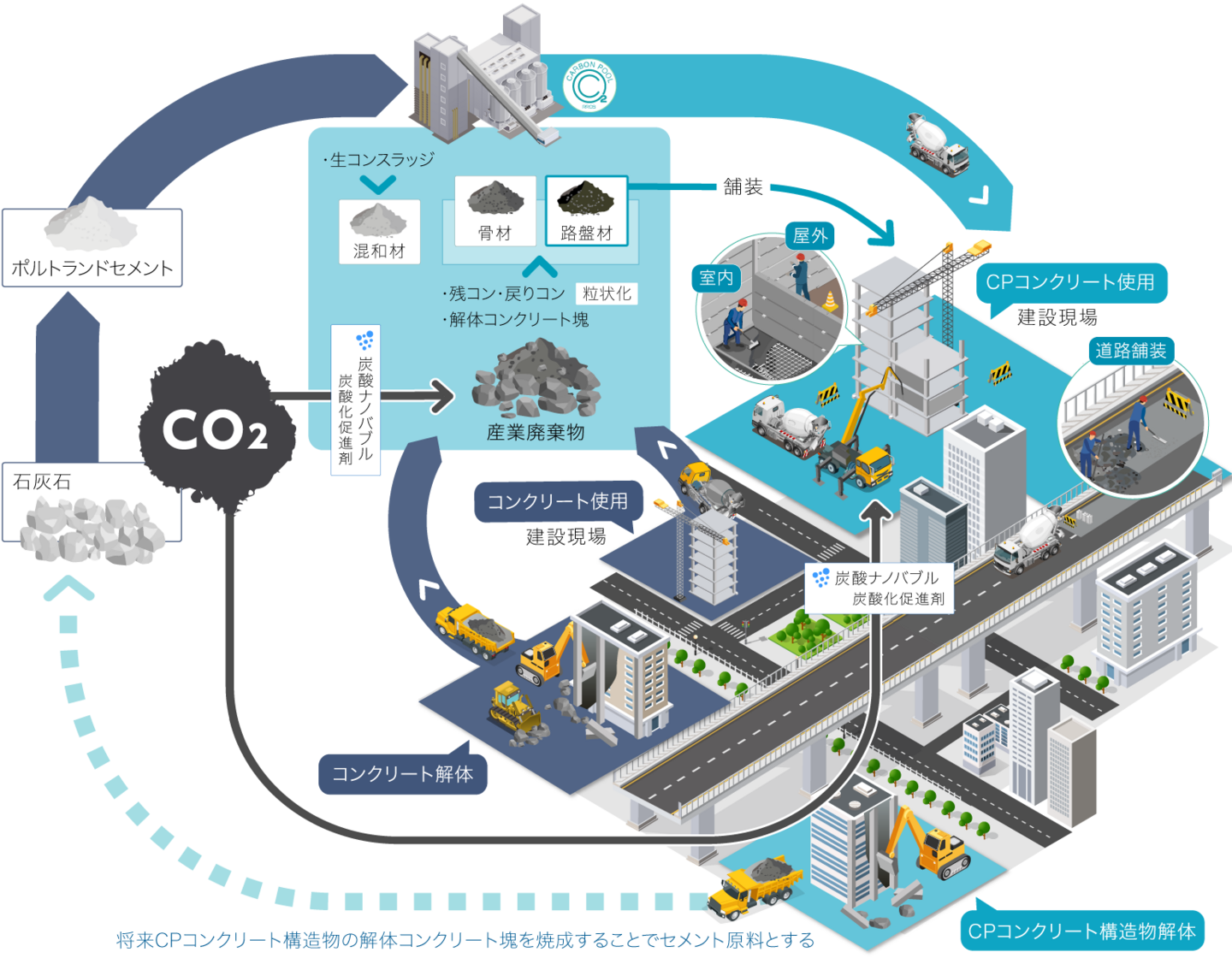

根幹技術の開発 | 要素技術 | CO2固定化開発 ➡︎ |
CO2固定量最大化開発 ➡︎ |
||||||||
地域内循環及び社会実装に向けた開発 | 製造技術 | 配合・製造方法開発 ➡︎ |
プロト版プラントによる製造 ➡︎ |
改良期間 ➡︎ |
実証期間 ➡︎ |
社会実装 ➡︎ |
|||||
舗装施工技術 | 舗装用基礎技術開発及び路盤材開発 ➡︎ |
大阪万博等の実証実験適用版開発及びPC版開発 ➡︎ |
|||||||||
構造物施工技術 | 構造物用基礎技術開発、 PC版開発及び耐腐食性鉄筋開発 ➡︎ 2025年4月~10月大阪万博 |
PROJECT SCHEDULE
1st Stage gate | 2st Stage gate | ||||||||||
2022 | 2023 | 2024 | 2025 | 2026 | 2027 | 2028 | 2029 | 2030 | 2031… | ||
根幹技術の開発 | 要素技術 | CO2固定化開発 ➡︎ |
CO2固定量最大化開発 ➡︎ |
||||||||
地域内循環及び社会実装に向けた開発 | 製造技術 | 配合・製造方法開発 ➡︎ |
プロト版プラントによる製造 ➡︎ |
改良期間 ➡︎ |
実証期間 ➡︎ |
社会実装 ➡︎ |
|||||
舗装施工技術 | 舗装用基礎技術開発及び路盤材開発 ➡︎ |
大阪万博等の実証実験適用版開発及びPC版開発 ➡︎ |
|||||||||
構造物施工技術 | 構造物用基礎技術開発、 PC版開発及び耐腐食性鉄筋開発 ➡︎ 2025年4月~10月大阪万博 |
